仿石灰石涂料




1 . 产品介绍

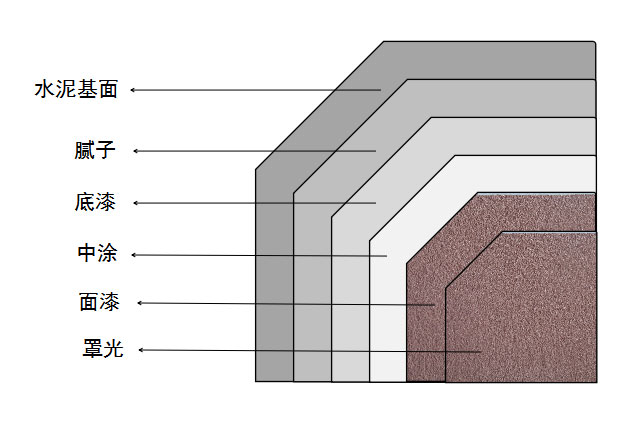

2. 典型组合(基层、底漆、面层)


3. 体系特点
4. 施工工艺及流程

序号

流程

具体操作

1

基层要求

合格的已批刮好的腻子墙面。

2

保护

采用美纹纸及保护膜保护所有与施工工作面相接的其它物品,包括门、窗及门窗框和玻璃;户外落水管等其它外墙装饰物。

3

底漆

底漆涂刷时应使用喷枪或滚筒,并力求均匀涂布,底漆涂布须等干燥(约12h)才可进行下道工序施工。

4

弹线分格

按照图纸或甲方交底要求进行专用线分格,确保涂料分线垂直、水平

5

画线条漆

用2CM排笔沿墨线处相应宽度范围画线条漆

6

粘贴分格胶带纸

根据设计要求,选择相应宽度的分格胶带沿线压实粘贴,不得扭曲。

7

底涂层

根据表面效果不同,批刮底涂两道。如御匠莱姆底涂(注:两遍施工时间工序间隔至少4小时以上,待干燥后用240目砂纸打磨平整,不能有批刀印和凹凸面)

8

中涂层

滚涂两道。如御匠莱姆中涂(注:干燥后用360目砂纸打磨平整)

9

面涂层

施工一道或多道。如御匠莱姆面涂(注:按石材外观效果来做表面纹路,用喷涂、拍、印、画等工艺,待干燥后,用铲刀铲去凸出的点子,然后用360目砂纸打磨光滑),要求不露底,无接头色差,分格线较宽或无分格线时,需要多人配合同时施工。

10

去除分格胶带纸

面漆完成后即可撕去美纹纸呈现出相应宽度线条颜色,体现设计分格效果,分格线条要求横平竖直

11

清理

施工完成后清除所有保护材料并清理对其它成品的污染,保持清洁的施工面。


5. 注意事项
  1. 施工条件:环境和基层温度不应低于5℃,最好在10 ℃以上,湿度要低于85%;风力在4级以上时也不能施工,不得冒雨施工,预计24 h以内有雨也不得施工。
  2. 工艺统一:在同一面墙上保持设备气压、施工手法、施工厚度等一致,防止造成开裂、透底、色差、发花等弊病。
  3. 使用及待干过程中保证有良好的通风环境。
  4. 干燥时间:常温下表干1h(干燥时间会随环境温、湿度的不同而变化)。
  5. 重涂时间:常温下8h(干燥时间会随环境温、湿度的不同而变化)
  6. 产品未开封且经妥善保存,贮存有效期为一年。贮存温度5℃-35℃、清洁、干燥、阴凉、无冻处、严禁日晒雨淋,密封储存以防止杂质引起涂料变质。
  7. 用过的工具应立即用肥皂及温水清洗干净。不准重复使用接触过不同型号、不同性能漆料器具,确有需要应将残留物清除干净并彻底洗净才能使用。
